Сентябрь 2016 года. Дом 7×6.5 из двойного бруса — стена 18 см, утеплитель 100 мм. Собрали за 3 дня с закруткой свай. Снято таймлапсом на фотоаппарат с пультом — кадр каждые 20 секунд. Заказ прошёл полностью по электронной почте за 5 дней: 25 сентября — первое письмо, 30 сентября — установка.
Кейсу 10 лет. Материал и базовый подход — те же, что сегодня. Сегодня такой дом можно построить через ипотеку Сбербанка по эскроу-счёту.
Объект
Хронология заказа: 5 дней от письма до сборки
25 сентября 2016, утро. Виталий написал на почту. В тот же день я ответил с ценой и сказал, что сборка займёт 2–3 дня с учётом закрутки свай. Не обманул — закончили ровно за это время.
25 сентября, ночь. Виталий ответил и сделал заказ.
26 сентября, вечер. Прислал ему модель на согласование. Эту планировку с внутренними размерами мы вставляем ниже — она оригинальная, именно по ней я согласовывал проект с Виталием и именно по ней дом собирался.
26 сентября, вечер. Прислал ему модель на согласование. Эту планировку с внутренними размерами мы вставляем ниже — она оригинальная, именно по ней я согласовывал проект с Виталием и именно по ней дом собирался.
30 сентября. Установка.
Это не норма сегодня и не было нормой даже тогда — это был режим работы того периода. После кризиса 2014-го деньги у людей горели в руках, поток обращений был ненормальный, я не вылезал из-за компьютера с утра до ночи неделями без выходных. Скорость пять дней «от письма до сборки» была не достижением, а способом справиться с потоком.
Сегодня мы работаем иначе. Больше времени уходит на проектную часть — обсудить с заказчиком, как он будет жить в доме, согласовать планировку, продумать расстояния от стен до проёмов. Это инвестиция, которая окупается отсутствием сюрпризов на стройке. Но способность собрать дом за 3 дня никуда не делась. Этот кейс — её доказательство.
Это не норма сегодня и не было нормой даже тогда — это был режим работы того периода. После кризиса 2014-го деньги у людей горели в руках, поток обращений был ненормальный, я не вылезал из-за компьютера с утра до ночи неделями без выходных. Скорость пять дней «от письма до сборки» была не достижением, а способом справиться с потоком.
Сегодня мы работаем иначе. Больше времени уходит на проектную часть — обсудить с заказчиком, как он будет жить в доме, согласовать планировку, продумать расстояния от стен до проёмов. Это инвестиция, которая окупается отсутствием сюрпризов на стройке. Но способность собрать дом за 3 дня никуда не делась. Этот кейс — её доказательство.
Сборка за 3 дня — расшифровка таймлапса.
Если ты сразу начал с чтения и не посмотрел ролик в шапке — самое время. Дальше я разбираю, что в нём происходит, по часам и кадрам.
Я в то время любил выдавать бригаде фотоаппарат со специальным пультом, который автоматически делал кадр каждые 20 секунд. За три дня сборки получалось несколько тысяч кадров, из которых складывался видеоряд. Это не маркетинг и не реконструкция — это автоматическая фотофиксация, кадры с собственными timestamp-ами в EXIF. Стопроцентное доказательство, что дом действительно собирался с такой скоростью.
И сразу важная оговорка: скорость здесь не потому, что мы ставим рекорды. Скорость — потому что нет смысла делать дольше. Детали все пронумерованы, сухие, лёгкие. Бригада на третий день уже доделывает внутреннюю отделку, потому что снаружи всё закрыто за второй день.
Если ты сразу начал с чтения и не посмотрел ролик в шапке — самое время. Дальше я разбираю, что в нём происходит, по часам и кадрам.
Я в то время любил выдавать бригаде фотоаппарат со специальным пультом, который автоматически делал кадр каждые 20 секунд. За три дня сборки получалось несколько тысяч кадров, из которых складывался видеоряд. Это не маркетинг и не реконструкция — это автоматическая фотофиксация, кадры с собственными timestamp-ами в EXIF. Стопроцентное доказательство, что дом действительно собирался с такой скоростью.
И сразу важная оговорка: скорость здесь не потому, что мы ставим рекорды. Скорость — потому что нет смысла делать дольше. Детали все пронумерованы, сухие, лёгкие. Бригада на третий день уже доделывает внутреннюю отделку, потому что снаружи всё закрыто за второй день.
День 1: сваи + каркас + 15 рядов стен

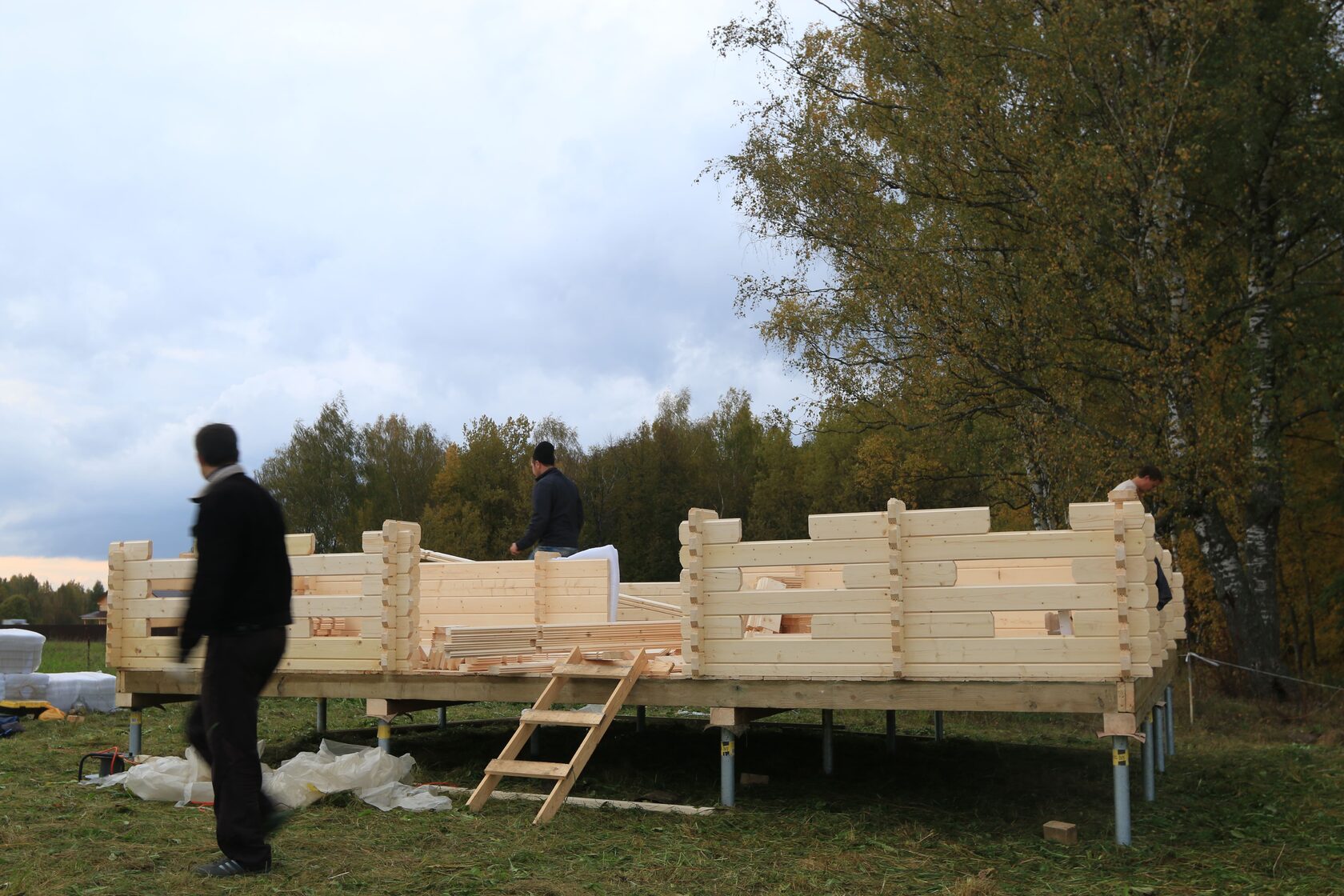

- Приехали, разгрузились, начали крутить сваи.

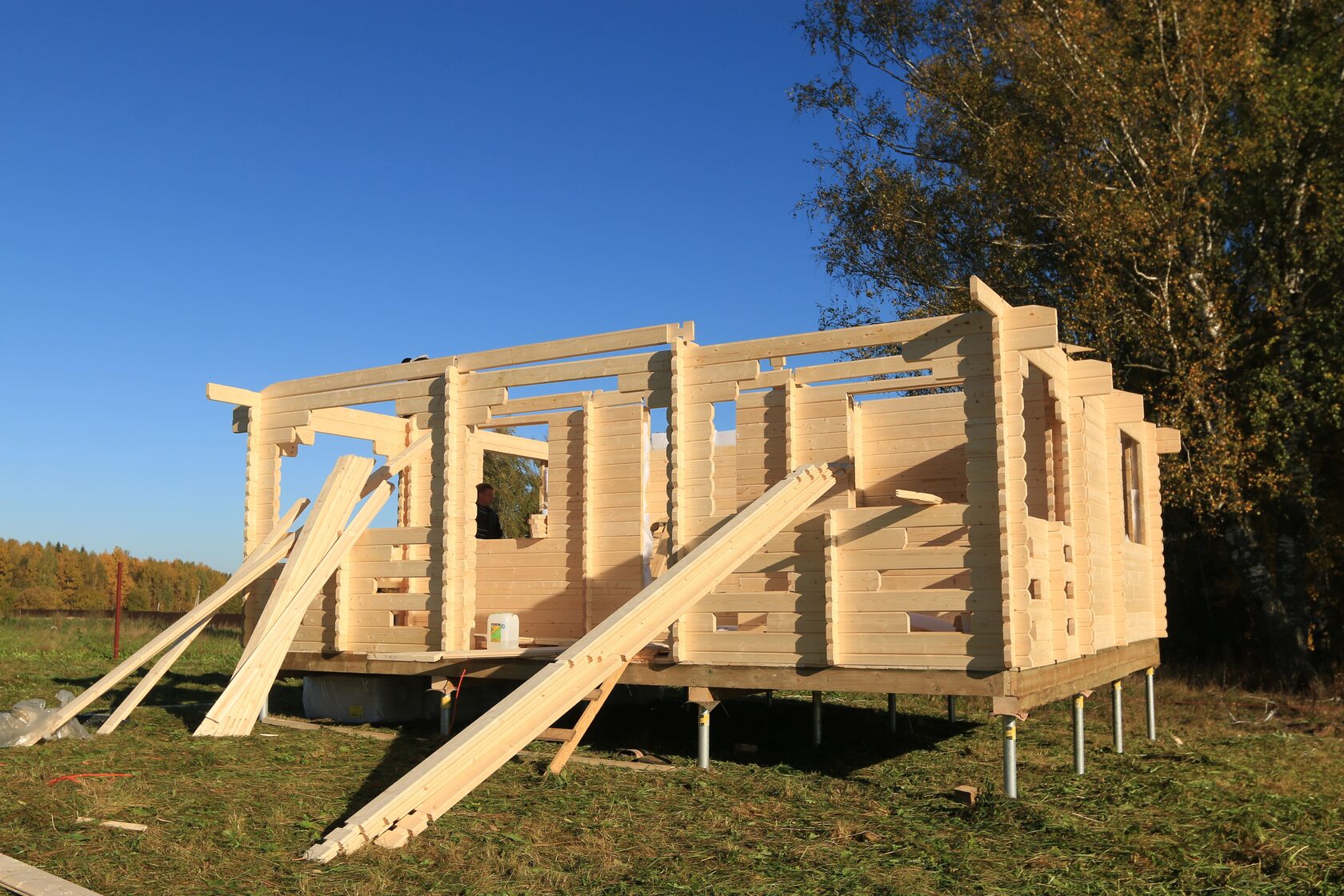

- Закончили работу. К этому моменту: закручены оцинкованные сваи, собран каркас из бруса 150×100, сверху установлены лаги 40×150, на веранде уложена чистовая доска, в жилой части — черновой пол, собрано 15 рядов стен из 25.
- Шесть с небольшим часов работы — от пустого участка до полусобранного дома.
День 2: фронтоны, кровля, дверь, готовые к заносу полы
- Материал поднесён к дому, камера установлена.
- Собраны фронтоны. Все стеновые детали закончены за первую половину второго дня. Имитация бруса под мягкую кровлю уже стоит рядом — её через минуту начнут поднимать прямо на крышу.
- Крыша полностью накрыта имитацией бруса. Из бочки уже начали стелить мягкую кровлю. Камеру между 13:15 и 16:37 выключили — крыша накрылась в этот промежуток.
- Ставят входную дверь, параллельно монтируется ступень на вход.

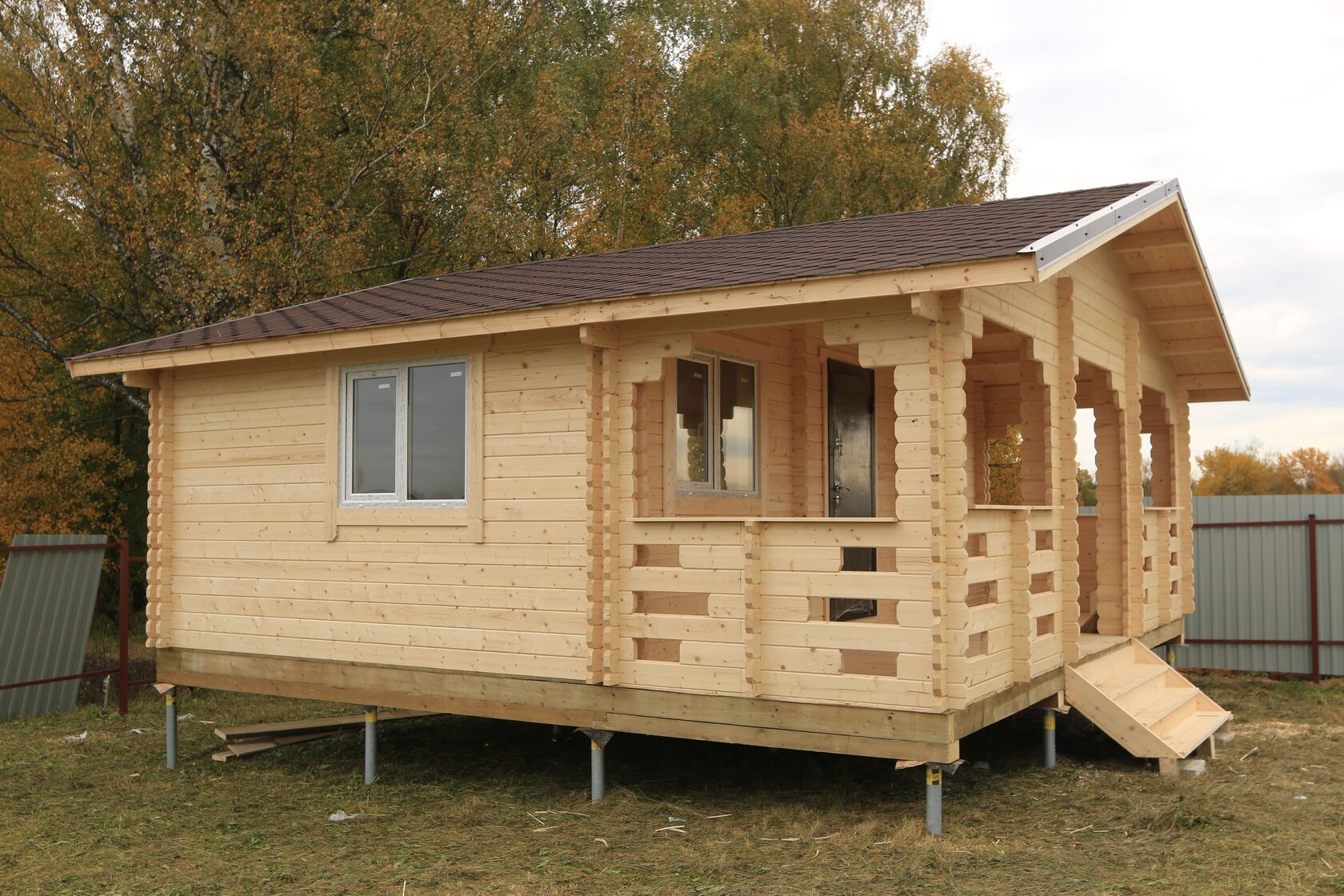

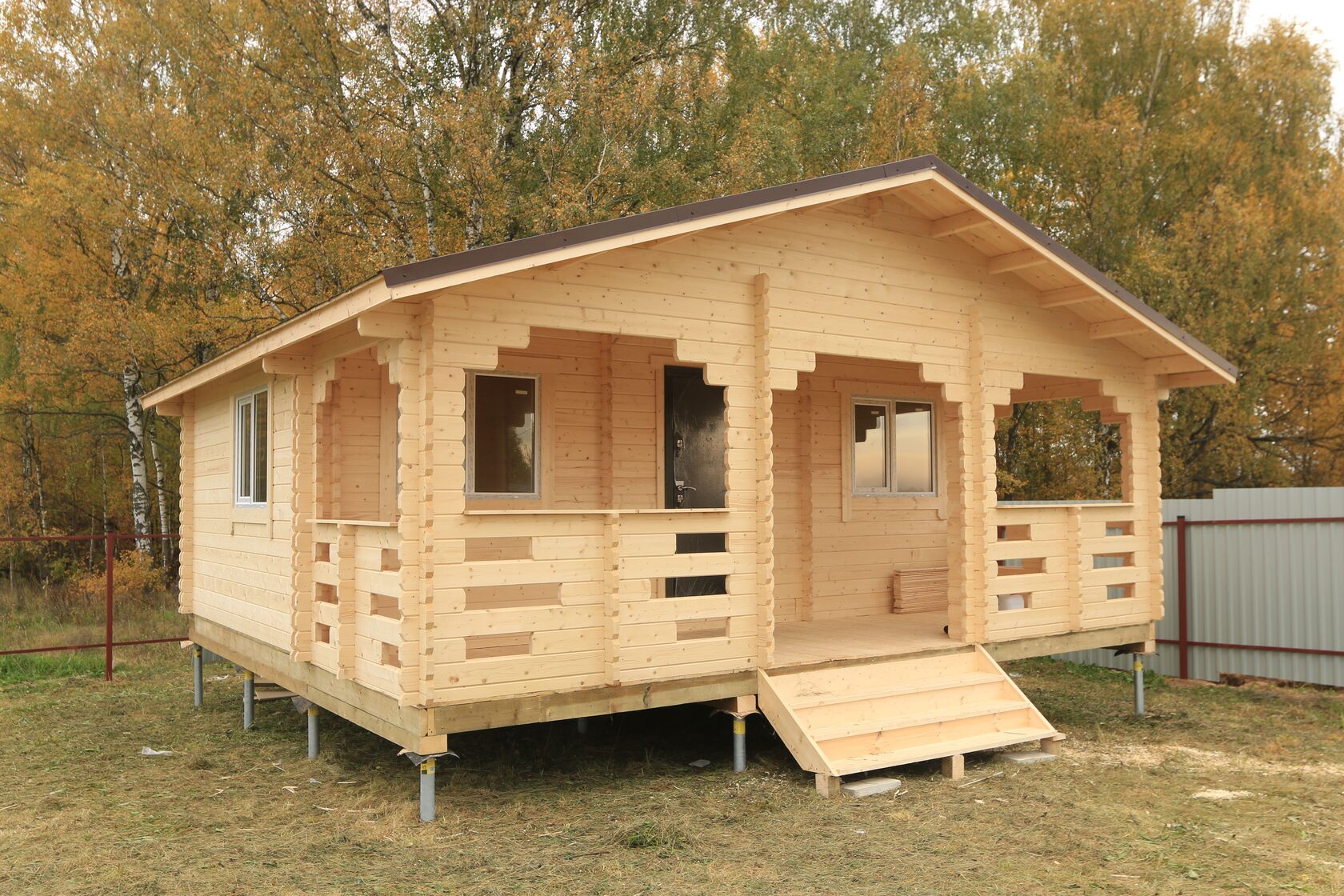

- Чистовые полы подготовлены к заносу внутрь. Снаружи всё закончено. На участке никакого мусора — детали приехали напиленные и пронумерованные, работы пилой на месте не было.
День 3: внутренняя отделка, 2.5 часа
Третий день бригада даже таймлапс не ставила — снаружи смотреть не на что, всё внутри. Приехали примерно к 9 утра, за два с половиной часа закончили внутренние работы: установка дверей, чистовые полы, доводка.
Планировка
Веранда (открытая) 7×2 м = 14 м²
Кухня-гостиная ~17 м² (занимает 2/3 левой части дома)
Помещение 1 — 3.14 м²
Помещение 2 — 5.31 м²
Кухня-гостиная ~17 м² (занимает 2/3 левой части дома)
Помещение 1 — 3.14 м²
Помещение 2 — 5.31 м²
Вход в дом сделан по центру семиметровой стороны. Вход на веранду — там же, по центру. При ширине дома 7 м это даёт по зоне отдыха слева и справа от двери на веранде.
В таких проектах я обычно рекомендую заказчикам смещать вход на одну из сторон, а вход в жилую часть делать напротив него. Так слева или справа от двери получается большая непроходная зона — она работает как дополнительная зона отдыха, на которую никто не наступает по дороге внутрь. В этом проекте Виталий выбрал центральную схему — она тоже работает.
Кухня-гостиная — 2/3 левой части дома. Справа — два узких помещения (3.14 м² и 5.31 м²): одно под душевую, другое под санузел. На таких метражах эти помещения чаще получаются комбинированными — туда же бойлерная, там же узел разводки.
В таких проектах я обычно рекомендую заказчикам смещать вход на одну из сторон, а вход в жилую часть делать напротив него. Так слева или справа от двери получается большая непроходная зона — она работает как дополнительная зона отдыха, на которую никто не наступает по дороге внутрь. В этом проекте Виталий выбрал центральную схему — она тоже работает.
Кухня-гостиная — 2/3 левой части дома. Справа — два узких помещения (3.14 м² и 5.31 м²): одно под душевую, другое под санузел. На таких метражах эти помещения чаще получаются комбинированными — туда же бойлерная, там же узел разводки.
Что этот кейс показывает 10 лет спустя
Производственная мощность та же. Дом 7×6.5 из двойного бруса собирается за 3 дня с закруткой свай — это и тогда было реальностью, и сегодня остаётся реальностью. Тот же материал, тот же подход к сборке, та же логика «деталь приезжает напиленная и пронумерованная, на участке только монтаж».
Конструктив доработан. За 10 лет уточнились многие узлы — сечения, утепление, кровля. Стена 18 см с утеплением 100 мм остаётся актуальной для зимней комплектации сегодня. Дом этого формата (около 30 м² жилой + веранда) сейчас попадает в линейку как один из проверенных размеров.
Подход к проекту изменился. Главное отличие — в проектной части, а не в производственной. Сейчас уходит больше времени на согласование планировки, на проработку внутренних размеров, на обсуждение с заказчиком, как он будет в этом доме жить. Не потому, что мы стали медленнее работать — потому что правильный проект экономит заказчику деньги и нервы сильнее, чем выигранные пара дней на старте.
Сегодня такой дом можно построить через ипотеку Сбера по эскроу-счёту. В 2016 году ипотечного финансирования деревянных домов с такой схемой защиты денег клиента просто не существовало — Виталий рассчитывался напрямую. Сегодня дома из мини-бруса попадают под программы Сбера с эскроу: деньги клиента лежат на счёте в банке до подписания акта приёма, мы получаем оплату только после сдачи объекта. Это убирает главный страх клиента — «отдам деньги и пропадёт».
Конструктив доработан. За 10 лет уточнились многие узлы — сечения, утепление, кровля. Стена 18 см с утеплением 100 мм остаётся актуальной для зимней комплектации сегодня. Дом этого формата (около 30 м² жилой + веранда) сейчас попадает в линейку как один из проверенных размеров.
Подход к проекту изменился. Главное отличие — в проектной части, а не в производственной. Сейчас уходит больше времени на согласование планировки, на проработку внутренних размеров, на обсуждение с заказчиком, как он будет в этом доме жить. Не потому, что мы стали медленнее работать — потому что правильный проект экономит заказчику деньги и нервы сильнее, чем выигранные пара дней на старте.
Сегодня такой дом можно построить через ипотеку Сбера по эскроу-счёту. В 2016 году ипотечного финансирования деревянных домов с такой схемой защиты денег клиента просто не существовало — Виталий рассчитывался напрямую. Сегодня дома из мини-бруса попадают под программы Сбера с эскроу: деньги клиента лежат на счёте в банке до подписания акта приёма, мы получаем оплату только после сдачи объекта. Это убирает главный страх клиента — «отдам деньги и пропадёт».
Резюме
Это кейс-проба. Он показывает, что мы технически умеем, а не как мы сегодня обычно работаем. Мы умеем собрать дом из двойного бруса за 3 дня — этот навык на месте. Сегодня мы выбираем работать дольше, потому что качественный результат для клиента важнее красивого спринта на сборке. Но если у кого-то жёсткий дедлайн и понятный, проверенный размер — мы можем работать в таком темпе. У нас есть пруф, что это не маркетинговая сказка: вот ролик, вот таймштампы кадров, вот результат.
